1 信息化監測
一般來說,基坑工程發生重大事故前或多或少有預兆,通過監測,可以分析支護系統的變化規律,驗證支護結構設計,預測判斷支護系統的安全穩定性,及時發現預兆,提出是否修改原設計或是采取加固措施,指導施工,避免發生重大事故。同時,如果土體變形量過大,就可能影響鄰近建筑物和構筑物的正常使用,甚至破壞,因此,需進行鄰近建(構)筑物的監測,只有這樣,才能掌握鄰近建(構)筑物的變化情況,正確評價其安全性,調整開挖速度,及時采取措施控制土體位移或加固鄰近建筑,保護鄰近建筑。由于上述原因,實現監測過程的信息化,建立順暢、快捷的信息反饋渠道,及時、準確地測定各監測項目的變化量及變化速率,及時反饋獲取的與施工過程有關的監測信息,供設計、施工及有關工程技術人員決策使用,才能最終實現信息化施工。

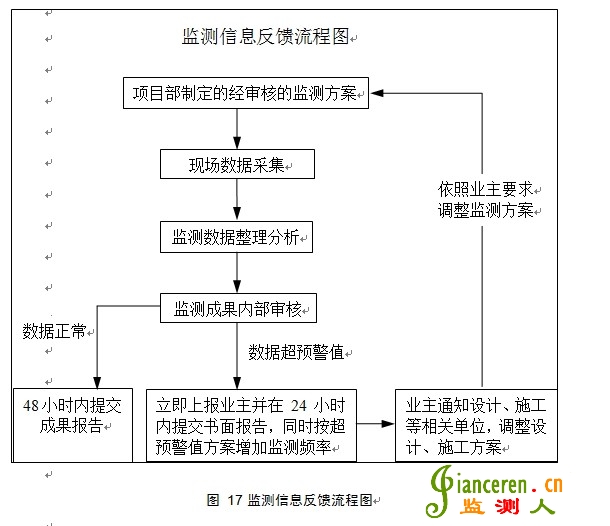

為實現順暢、快捷地反饋監測信息的目的,我們制定了以下監測信息反饋流程圖。

2 監測成果反饋
對于現場采集到的各項監測數據,首先需利用統計模型進行粗差探測檢驗,確認不含粗差后再進行整體平差計算及測量精度統計,采用科學、合理的數據處理方法對監測成果進行整理分析,最終形成監測成果報告。
監測成果報告中應包含技術說明、監測時間、使用儀器、依據規范、監測方案及所達到精度,列出監測值、累計值、變形率、變形差值、變形曲線,并根據規范及監測情況提出結論性意見。當監測結果達到警戒值時,必須立即向業主工點項目經理進行口頭報告,并在24小時內將書面報告遞交到業主。當監測結果未達到警戒值時,在48小時內將書面報告遞交到業主。
以上測量成果資料一式8份,光盤電子文件2份。
2.1 監測成果報告的內容
各監測項目成果報告包含如下內容:
監測點點位布置平面圖;

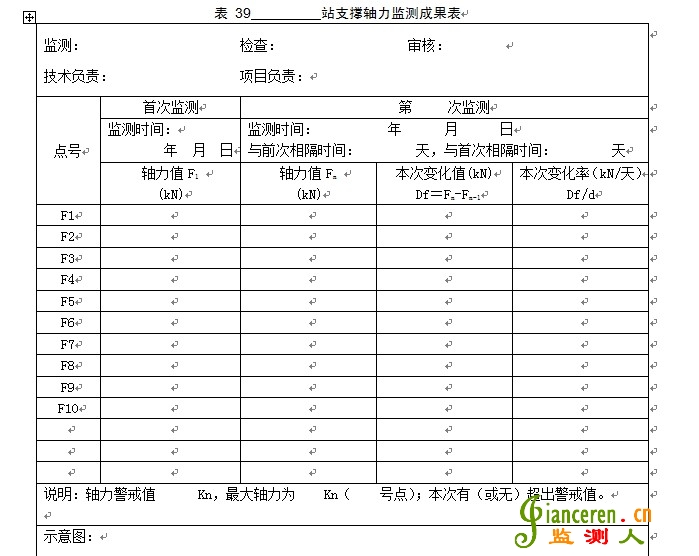

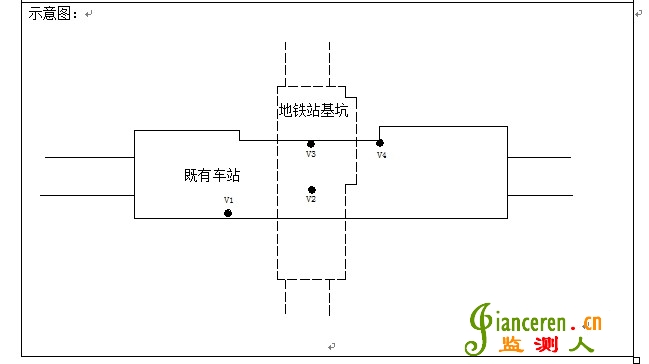

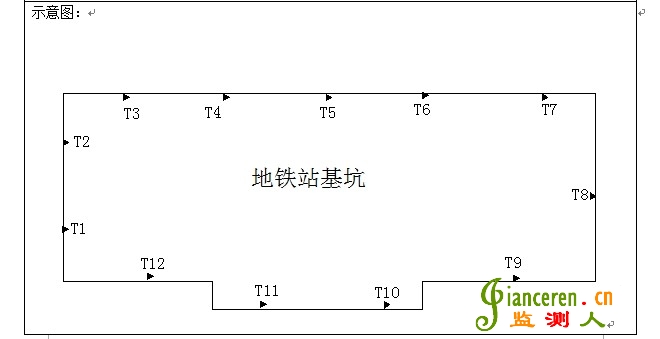

監測成果表;
監測項目變化速度、時間、監測項目變化量曲線圖;
等沉降曲線圖(適合于沉降監測項目);

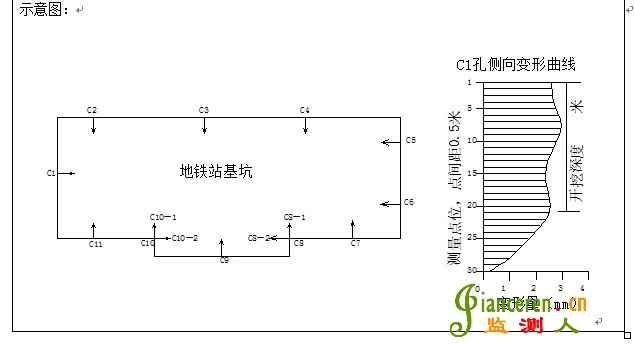

深度—位移曲線圖(適合于位移監測項目);
變形收斂圖(適合于位移監測項目);
監測分析報告。
2.2 監測成果報告格式
監測成果報告必須能以直觀的形式(如表格、圖形等)表達出獲取的與施工過程有關的監測信息(如被測指標的當前值與變化速率等),監測結果一目了然,可讀性強。

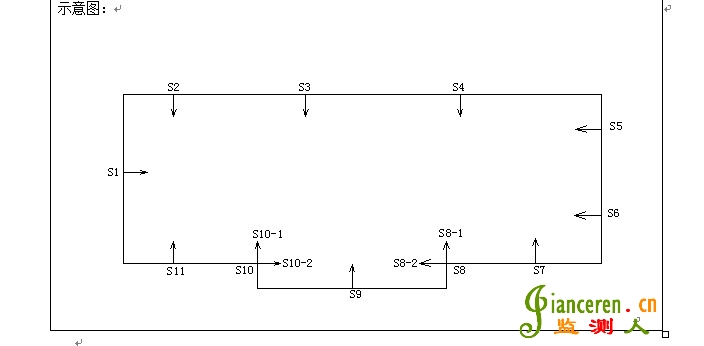

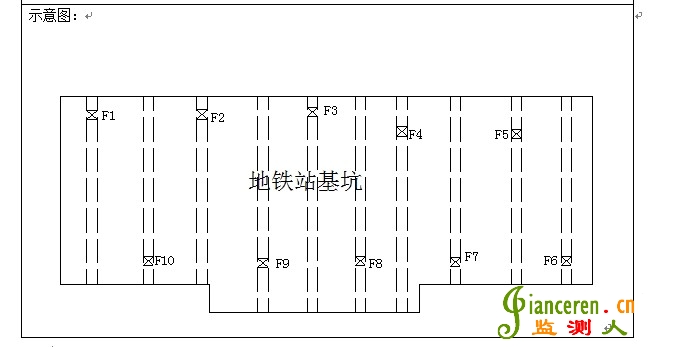

考慮基坑監測與建筑物監測的特點,參照有關規范和文獻,我們設計了如下監測成果表格式。
