在基坑工程中測斜儀裝置主要用來量測擋土墻、圍護樁的水平位移以及土體中各點的水平位移。測斜裝置包括三部分:測斜儀、測斜管和數字式測讀儀,其中測斜管埋設于擋墻、圍護樁、土體內,量測時將測斜儀深入測斜管內,并由引出線將測斜管的水平位移量值瞬時反映在測讀儀上。測斜儀標稱精度為±
測斜管宜選在變形大(或危險)的典型位置埋設,一般在基坑邊的中部。測斜管埋設的方法有三種:鉆孔埋設、綁扎埋設、預制埋設。
(1) 鉆孔埋設
鉆孔埋設主要用于圍護樁、連續墻已經完成的情況和土層中鉆孔測斜。首先在圍護樁(或連續墻、土層)上鉆孔,孔徑略大于測斜管外徑,一般測斜管是外徑Ф76,鉆孔內徑Ф110的孔比較合適,測斜管底部應位于無水平位移處,硬質基座取小值,軟質基座取大值。然后將在地面連接好的測斜管放入孔內,測斜管與鉆孔之間的空隙回填細沙或水泥與膨潤土拌合的灰漿,埋設就位的測斜管必須保證有一對凹槽與基坑邊緣垂直。
(2) 綁扎埋設
通過直接綁扎或設置抱箍將測斜管固定在擋墻鋼筋籠上,鋼筋籠入槽(孔)后,水下澆筑混凝土。測斜管與支護結構的鋼筋籠綁扎埋設,綁扎間距不宜大于
(3) 預制埋設
主要用于打入式預制排樁的撓度測試。在預制排樁時將測斜管放入樁體鋼筋籠內。采用這一方案時,要防止沉樁時錘擊對測斜管的損壞,埋設測斜管時應進行局部保護處理。
(4) 測斜管埋設時注意的問題
a) 測斜管的上下管間應對接良好,無縫隙,接頭處牢固固定、密封。
b) 測斜管安放就位后,調正方向,使管內的一對測斜槽垂直于測量面。
c) 調正后蓋上頂蓋,保持測斜管內干凈、通暢、平直,管頂高出地面約10
d) 進行鉆孔和測斜管之間的回填,注意采取措施避免塞孔使填料無法下降形成空洞,回填過程中通常灌水,間隔一段時間后檢查,發現回填料有下沉時,繼續回填。
e) 為確保測斜管與樁體、墻體、土體同步變形,埋設時間應在基坑開挖或降水之前,并至少提前兩周完成。做好清晰的標示和可能的保護措施,保護措施一般是用磚砌一個保護墩。
使用儀器: CX-3系列測斜儀。
a) 量測方法
測斜觀測分正測和反測,觀測時先進行正測(每個測斜儀的導輪架上都標有一個正方向),再進行反測,一般是每
測斜觀測時每
b) 計算公式
首先,必須設定好基準點,基準點可以設在測斜管頂部或底部。若測斜管底部進入基巖較深的穩定土層,則底部可以作為基準點。對于懸掛式(底部未進入基巖的)可以將管頂作為基準點,每次量測前必須采用光學儀器或其他手段確定基準點的坐標。

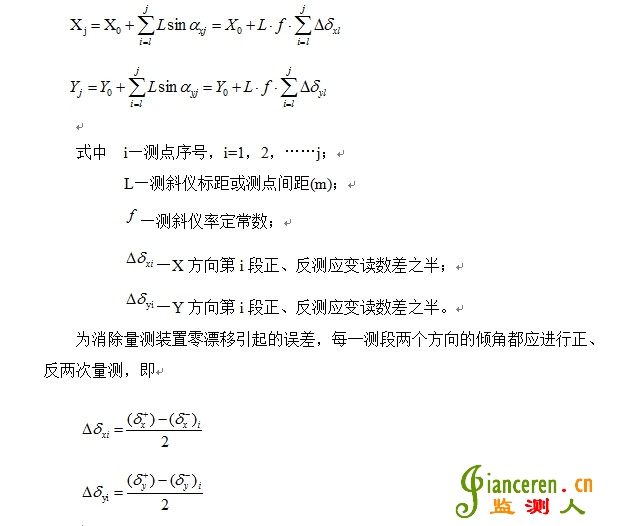

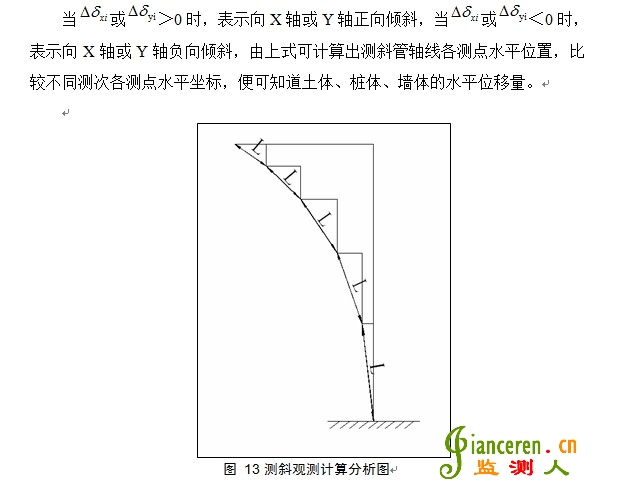

當被測土體、樁體、墻體產生變形時,測斜管軸線產生撓度,用測斜儀確定測斜管軸線各段的傾角,便可計算出土體(樁體、墻體)的水平位移。設基準點為O點,坐標為(X0,Y0),于是測斜管軸線各測點的平面坐標由下列兩式確定,見圖 13測斜觀測計算分析圖:
