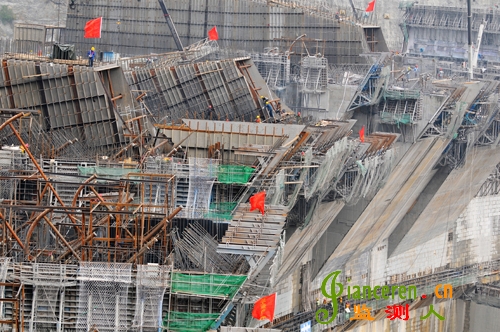

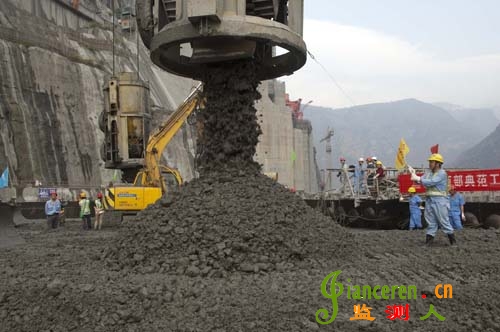

截至7月9日,水電八局承建的金沙江溪洛渡大壩工程今年已完成混凝土澆筑106萬立方米,自開工以來已累計澆筑520萬立方米,占總工程量的82%, 5、7、23、25、27號壩段已澆筑至EL560米高程,均超越200米高度。
溪洛渡水電站總裝機容量1386萬千瓦,是我國第二大水電站,位于四川省涼山州雷波縣和云南省昭通市永善縣境內金沙江干流上,是一座以發電為主,兼有攔沙、防洪和改善下游航運等綜合利用效益的巨型水電站。工程具有“三高一大”(高地震區、高拱壩、高水頭、大泄量)的特點,為世界泄洪孔洞最多的大壩,系我國挑戰300米級高拱壩建設的標志性工程之一。溪洛渡工程于2003年開始籌建,2005年12月26日開工,2007年11月8日大江截流,2009年3月大壩混凝土開始澆筑;計劃2013年6月水庫蓄水,首批機組發電;2015年工程竣工。溪洛渡水電站建成后,大量優質電能代替火電,每年可減少燃煤4100萬噸,減少二氧化碳排放量約1.5億噸,減少二氧化氮排放量近48萬噸,減少二氧化硫排放量近85萬噸。

溪洛渡溪洛渡電站大壩為混凝土雙曲拱壩,壩頂海拔EL610米高程,最大壩高285.5米,頂拱中心線弧長681.51米,混凝土總澆筑方量640余萬立方米,壩體分別設有10個臨時導流底孔,8個泄洪深孔,7個溢流表孔。
2007年3月21日,水電八局中標承建溪洛渡水電站大壩土建和金屬結構安裝工程,合同金額30.05億元。中標后,水電八局面對業主提出的“創建西部典范工程”、“與三峽工程相媲美”的高質量、高目標、高要求和管控過程精細、環節多、混凝土體型結構復雜、施工難度大等挑戰,在組織和技術方案上做了大量翔實而復雜的工作。廣大施工人員不畏艱難,以高度的責任感和使命感,以打造國家和人民放心工程為己任,不斷破解建設難題。
為了優質履約,水電八局提出了“以質量鑄造八局拱壩國際品牌”和“人人文明施工、倉倉樣板工程”全力打造高質量世界一流的拱壩的號召,圍繞大壩質量控制目標,開展了一系列技術革新。工程建設中,不但應用了最先進的機械設備,還建立了“數字大壩系統,采用了世界最先進的技術與工藝;而且還應用了計算機技術、仿真技術、精確溫控技術、衛星定位導航技術、信息傳輸技術等。
水電八局溪洛渡大壩施工局采用高位導流底孔支撐大梁,深孔壩段出口閘墩吊車鋼梁方案,導流底孔頂板支撐柱拆除工藝改進,預制模板進行倒懸牛腿澆筑,拱壩壩面鋼筋安裝工藝創新等13項,極大了提高了施工效率、保證了工程質量。進入深孔施工,采取的深孔脫開區解決了深孔出口弧門支撐大梁復雜部位施工進度對壩體上升的約束。加快大壩的均勻上升,有利于大壩的2013年的度汛要求,有利于大壩的接縫灌漿施工。深孔啟閉機油缸的天錨吊裝方案,解決了大壩表孔下游面倒懸牛腿的外挑范圍影響深孔啟閉機的油缸吊裝過程中,纜機無法就位的情況下,解決90噸重的單件金結設備安裝的問題。
精確溫控技術是溪洛渡大壩施工最突出的亮點。工程技術人員不斷地學習、創新,攻堅克難,短時間內完成了拌合樓出機口溫度控制和混凝土后期冷卻計算等,完成了《大壩混凝土預冷專題報告》《大壩混凝土通水冷卻專題報告》《大壩混凝土保溫專題報告》和《大壩施工總進度計劃調整影響分析及技術保障措施報告》。精益化溫度控制不僅保證了大壩澆筑的質量,提高了生產效率,也改寫了大壩施工技術標準和規范。按照常規做法,澆注一倉混凝土,需經過3天~5天的養護散熱,蓋保溫被,現在沖毛后,就可蓋保溫被。
模板改造是設者用智慧創造數字化又一成功案例。模板制作安裝質量決定著大壩外觀形象。溪洛渡大壩工程是世界孔洞最多的高拱壩,使用的模板達820多套,種類達7種。有近1/3的模板需要改造。一套全懸臂大型模板就有300多個部件,畫20多張圖紙,改造制作十分復雜。建設者不畏困難,設計領先、優化方案、精心制作、精心組裝,確保模板制作安裝尺寸、平整度優于國內標準。為了減少焊縫搭接,保證大壩外觀質量超三峽,建設者主動地進行技術革新,自制一臺液壓止水銅片壓床,使止水銅片由1.5米寬增加到3米,并且工效提高了4倍。2011《溪洛渡“數字大壩”系統的研究與應用》獲得中國水力發電科學技術二等獎。
今年上半年,經業主、監理檢查驗收500個單元工程,合格率達到100%,優良率97.3%。自2011年全年累計已獲得2個優質樣板工程、33個優質推廣工程。今年上半年已經申報了23個優質推廣工程,7個優質樣板工程。
中國工程院院士譚靖夷說:“溪洛渡大壩是我所見到的國內最好的大壩,是壩工建設的藝術品。”
中國工程院院士、三峽總公司總工張超然說:“溪洛渡大壩的建設開創了我國300米級高拱壩建設數字化的先河。”
